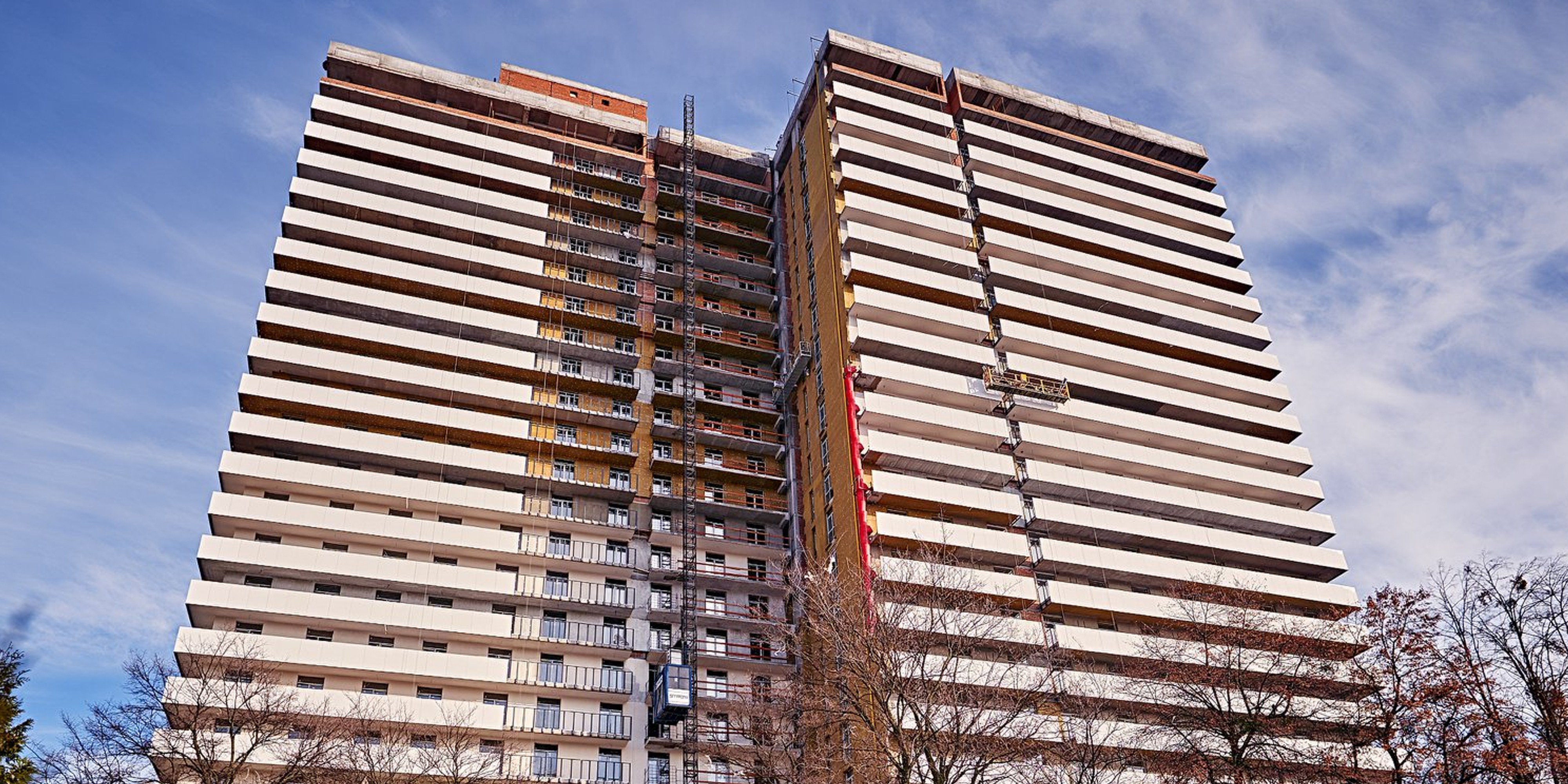

Ход строительства 23.11
Секция “А”:
Железобетонный каркас здания завершен.
Кирпичная кладка выполнена с 3 по 14 и с 16 по 23 этажи, ведется на 15, 24 этажах.
Лестничные марши смонтированы полностью.
Вентиляционные блоки смонтированы с 3 по 24 этаж.
Выполняются строительно-монтажные работы по устройству стеклянного фасада 1-2 этажей, монтаж каркаса
Смонтированы окна на 3 - 14 и 16 - 23 этажах, работы продолжаются.
Проводятся работы по устройству стяжки пола, работы выполнены на 4 -16 и 19 - 21 этажах.
Ведутся работы по устройству стяжки балконов на 3 - 6 этажах.
Ведутся работы по устройству утепления фасада, работы выполнены на 3 - 16 этажах.
Проводятся работы по монтажу каркаса ограждения балконов с 3 по 24 этажи, выполнено 47%.
Проводятся работы по монтажу инженерных сетей холодной и горячей воды, выполнено 50%.
Разводка труб отопления выполнена на 75%.
Водоотведение выполнено на 50%.
Выполняются работы по нанесению гипсовой штукатурки стен на 16 - 24 этажах, выполнено на 4 - 14 этажах.
Проводятся работы по гидроизоляции балконов, работы выполнены на 3 - 22 этажах.
Проводятся работы по установке квартирных дверей, выполнены на 4 - 8 этажах.
Ведутся отделочные работы на 4, 6, 8 этажах.
Секция “Б”:
Каркас секции завершен.
Кирпичная кладка выполнена с 3 по 24 этаж.
Лестничные марши смонтированы полностью.
Вентиляционные блоки смонтированы полностью.
Окна смонтированы с 3 по 24 этаж.
Проводятся работы по монтажу сантехнических сетей.
Канализационные стояки смонтировано с 3 по 24 этаж.
Первая зона стояков водоснабжения и отопления с 3 по 12 этаж смонтирована на 100%. Начали работы по монтажу второй зоны водоснабжения с 13 по 24 этаж.
Проводятся работы по монтажу инженерных сетей холодной и горячей воды, выполнено 65%.
Разводка труб отопления выполнена на 90%.
Водоотведение выполнено на 90%.
Ведутся работы по устройству стяжки пола, выполненны на 4 - 20 этажах.
Проводятся работы по устройству стяжки на балконах, выполнено на 5 - 18 этажах.
Проводятся работы по утеплению и монтажу вентилируемого фасада в осях 11 / 2-12 / 2 с 1-го по 22-й этаж, выполнено 97%.
Выполняются работы по монтажу каркаса ограждения балконов с 3 по 24 этажи, выполнено 65%.
Проводятся работы по утеплению фасада с 3 по 24 этаж, выполнено 80%.
Выполняются работы по гидроизоляции балконов выполнено на 4 - 17 этажах.
Выполняются работы по нанесению гипсовой штукатурки стен на 3 и 21 - 23 этажах, выполнена штукатурка на 4 - 20 и 22, 24 этажах.
Проводятся работы по монтажу квартирных дверей, выполнено на 5 - 16 этажах.
Выполняются отделочные работы квартир на 5 - 8, 10 - 12, 14 - 15 этаж.
